Перед началом работ

Материал помогает разобраться в вариантах и подготовить вопросы исполнителю. Монтаж, расчёты и проверку безопасности поручайте профильному специалисту по документации выбранного оборудования. Иллюстрации не являются рабочими схемами.

01 / Разбираемся

Уточните, подходит ли пол по грунту

Пол по грунту опирается на подготовленное основание внутри контура фундамента. До выбора слоёв нужны данные о грунте, воде, отметках, фундаменте и вводах. При высоком риске увлажнения, насыпном грунте или сложном рельефе состав и дренаж определяют в проекте; каталог готовых пирогов не отвечает на эти вопросы.

Нарисуйте разрез от естественного грунта до верхней точки чистого пола и привяжите его к порогу, цоколю, фундаменту и наружной отмостке. Так становятся видны запас высоты, положение канализации и возможность создать уклон без неудобной ступени у двери.

Источник: Минстрой России: СП 22.13330.2016 «Основания зданий и сооружений»

02 / Разбираемся

Разделите функции слоёв

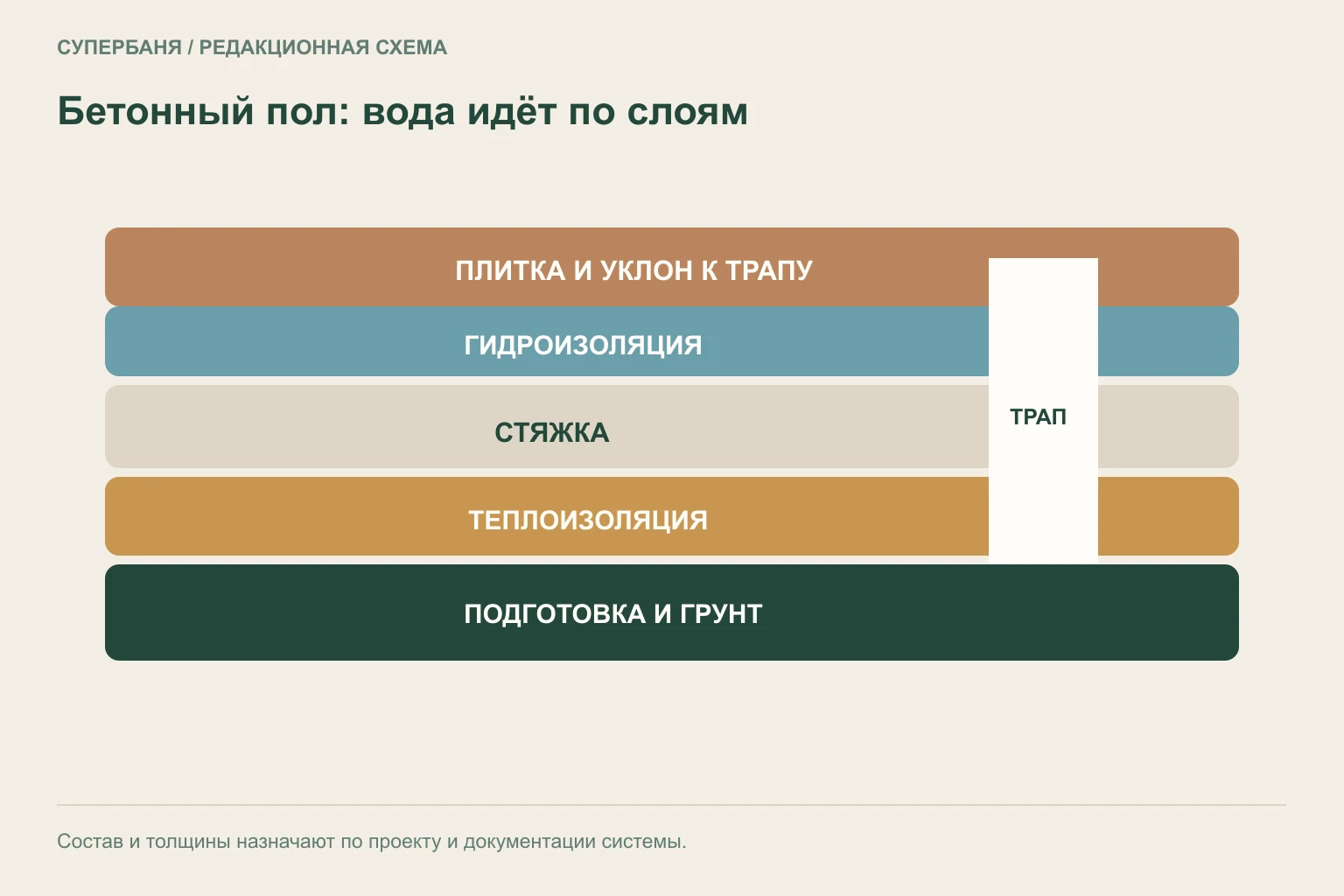

Подготовка должна передавать нагрузку без последующей осадки; её материал и способ уплотнения задают по условиям площадки. Теплоизоляцию выбирают по расчётной нагрузке, влажности и рабочей температуре. Разделительные слои, бетон и армирование указывают в проекте, а не добавляют по привычной фотографии.

Документы ПЕНОПЛЭКС показывают одну из систем пола по грунту с плитной теплоизоляцией, плёнкой против затекания цементного молочка, армированием и стяжкой. Полезна сама последовательность контроля, но марку, толщину, подготовку и конструкцию нельзя переносить без проверки нагрузок и теплотехники.

Источник: ПЕНОПЛЭКС: утепление полов по грунту

03 / Разбираемся

Слив проектируют раньше бетона

До подготовки основания определите точку приёма стоков, диаметр и трассу трубы, уклон, выпуск из здания, ревизию и зимний режим. Трап должен быть совместим с верхней гидроизоляцией, а его корпус — иметь надёжную опору. Попытка сдвинуть слив после бетонирования создаёт лишние стыки в самом мокром месте.

Согласуйте уровень решётки с толщиной клея и плитки. В душевой вода идёт к трапу по поверхности; в остальных зонах нужен понятный путь случайного пролива. Уклон проверяют длинным правилом в разных направлениях, а не только у самого слива.

04 / Разбираемся

Гидроизоляция работает поверх формы

Плитка и швы не являются водонепроницаемой ванной. Под ними нужен непрерывный слой, соединённый с трапом, стенами, порогом и проходами труб. Основание к этому моменту должно быть прочным, выдержанным и соответствовать требованиям выбранной системы.

Углы и вводы выполняют системными лентами и манжетами. Материалы разных марок смешивают только при подтверждённой совместимости. Перед облицовкой полезно провести предусмотренное производителем испытание водой: после плитки место утечки найти значительно сложнее.

Источник: Schluter: KERDI shower kit installation and water test

05 / Разбираемся

Тёплый пол — отдельная инженерная система

Водяной или электрический нагрев не исправляет недостаток теплоизоляции и не сушит застойную воду автоматически. Определите, чем управляется нагрев, где находится датчик, какие температуры допустимы для клея, гидроизоляции и покрытия и как обслуживать оборудование.

Нагревательные элементы не проводят через деформационные швы и зоны, запрещённые инструкцией. Перед закрытием измеряют параметры системы и сохраняют схему трассировки. Это позволяет позже крепить оборудование, не попадая в кабель или трубу.

06 / Разбираемся

Продумайте края и переходы

Частые слабые места находятся у стен, порога, печного основания и перехода в деревянный пол. Стяжку отделяют от вертикальных конструкций предусмотренным проектом швом, гидроизоляцию поднимают и соединяют с деталями системы, а финишное покрытие не должно запирать движение основания.

Печной узел согласуют отдельно: допустимая нагрузка и тепловая защита определяются моделью печи и конструкцией пола. Тяжёлую печь нельзя считать обычной мебелью, а лист перед дверцей не заменяет проверку основания.

07 / Разбираемся

Приёмка проходит до и после облицовки

До закрытия фиксируют уплотнение основания, вводы, теплоизоляцию, армирование, швы и параметры нагрева. После формирования уклонов проливают пол и отмечают лужи. Гидроизоляцию проверяют по инструкции системы, затем контролируют покрытие, швы и сопряжение решётки трапа.

Финальный тест проводят рабочим объёмом воды из разных точек. Вода должна уйти без перелива через порог, сифон — сохранять работоспособность, а ревизия — оставаться доступной. Через цикл нагрева и остывания осматривают стыки повторно.

ЭтапЧто фиксируют
ОснованиеМатериал, слои и уплотнение
ИнженерияТрасса, ревизия и отметка трапа
СтяжкаПлоскость, уклоны и швы
ГидроизоляцияПримыкания и испытание
ФинишПролив и доступ к обслуживанию
Коротко о важном

Частые вопросы

Можно ли залить плиту без проекта для маленькой бани?

Размер здания не отменяет неизвестные грунт, воду, нагрузки и отметки. Минимальный объём расчёта определяет специалист по конкретной площадке.

Достаточно ли промазать мастикой только пол?

Нет, если система требует обработки стыков, стен, порога, труб и трапа. Непрерывность важнее площади, покрытой материалом.

Нужен ли уклон под гидроизоляцией?

Форма основания должна направлять воду к сливу в соответствии с выбранной системой. Не следует рассчитывать, что клей под плиткой исправит геометрию.

Когда включать подогрев?

После выдержки материалов в сроки, указанные производителями стяжки, гидроизоляции, клея и системы нагрева. Ранний запуск может повредить слои.

Проверяем первоисточники

На что опирается материал

  • Минстрой России: СП 22.13330.2016 «Основания зданий и сооружений»https://minstroyrf.gov.ru/docs/?PAGEN_1=40&active%5B0%5D=65&d%5B0%5D=169
  • ПЕНОПЛЭКС: документы по проектированию и монтажуhttps://www.penoplex.ru/lib/documents/design_installation_documents/
  • ПЕНОПЛЭКС: утепление полов по грунтуhttps://www.penoplex.ru/lib/stati/uteplenie-polov-po-gruntu/
  • КНАУФ: материалы для гидроизоляции ванных, бассейнов и саунhttps://www.knauf.ru/service/blog/materialy-dlja-gidroizoljacii-kakie-podojdut-dlja-vannoj-kuhni-bassejnov-i-saun/
  • Schluter: Shower System Installation Handbook, 2026https://assets.schluter.com/asset/570120892212/document_i2tt9fh4sp2n562jmirhppbv4o/shower-system-installation-handbook.pdf?content-disposition=inline
  • Schluter: KERDI shower kit installation and water testhttps://www.schluter.com/schluter-us/en_US/kerdi-shower-kit-installation-instructions

Документация проверена редакционно 22 сентября 2026 года. Требования изготовителей относятся к указанным в документах изделиям. Вопросы, таблицы сравнения и организация выбора — редакционная работа Superbany; они не заменяют проект и техническую проверку.

Продолжите разбираться

Что ещё учесть?

Клей для плитки на пол в бане: как выбрать совместимую систему Слив в бане с деревянным полом: путь воды и доступ Душевая в бане на даче: вода, слив и зимний режим

Рассматриваете готовую баню?

Посмотрите модели Cooper и обсудите комплектацию выбранного варианта с производителем.

Открыть каталог Cooper Superbany — редакционный проект производителя Cooper.
← Вернуться в журнал
